Προαναγγελία ολοκλήρωσης των εργασιών για 68 από τις 170 περίπου εργατικές κατοικίες στον Άη Γιάννη στα τέλη της εβδομάδας που ξεκινά, έκανε χθες ο βουλευτής Κέρκυρας της Ν.Δ. Στέφανος Γκίκας με ανάρτησή του στο Facebook.

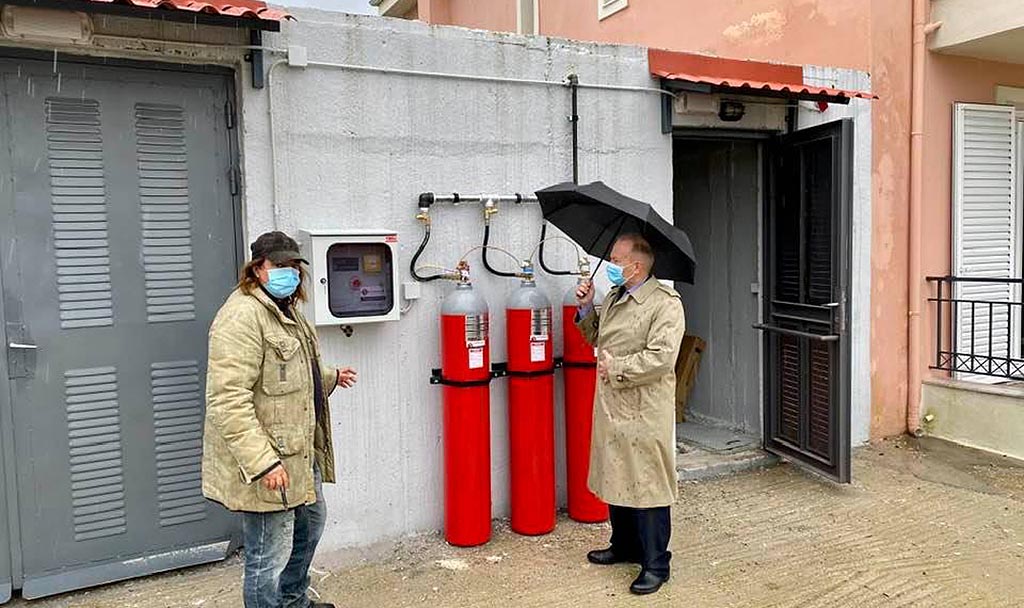

Αυτό τουλάχιστον υποστηρίζει μετά την ολοκλήρωση της εγκατάστασης των συστημάτων πυροπροστασίας στους 5 υποσταθμούς της ΔΕΔΔΗΕ που θα τροφοδοτήσουν με ηλεκτρικό ρεύμα το συγκρότημα των κατοικιών.
Οι δοκιμές ηλεκτροδότησης των οικιακών παροχών αναμένεται να ξεκινήσουν αύριο, Δευτέρα και αν δεν παρουσιαστεί κάποια δυσλειτουργία, εκτιμάται ότι την άλλη εβδομάδα θα μπορούν να παραδοθούν τα πρώτα 68 σπίτια στους δικαιούχους τους.
Τι απομένει
Τις ημέρες αυτές, ολοκληρώνεται ο εσωτερικός καθαρισμός και αποκατάσταση των φθορών από το χρόνο (βαψίματα, επιδιορθώσεις σε ντουλάπες και πορτοπαράθυρα κλπ.) στις προς παράδοση κατοικίες, ενώ είναι ήδη έτοιμη προς λειτουργία η λυματοδεξαμενή για την αποχέτευση (απομένει η ολοκλήρωση του δρόμου πρόσβασης που, όμως, αρχικά δεν επηρεάζει τη δυνατότητα λειτουργίας του αποχετευτικού).
Οι πρώτες δοκιμές λειτουργίας του υποσταθμού ρεύματος έχουν ολοκληρωθεί από το πρώτο δεκαήμερο του Ιανουαρίου, ωστόσο, για να γίνει εκτεταμένη δοκιμή λειτουργίας θα έπρεπε να έχει τελειώσει η εγκατάσταση των συστημάτων πυροπροστασίας.
Επισήμως, μόνο όταν είναι όλα έτοιμα!
Πάντως, επισήμως ο ΟΑΕΔ δεν δίνει πλέον καμία εκτιμούμενη ημερομηνία για την παράδοση, μετά το (ένα ακόμα, τα τελευταία χρόνια) «φιάσκο» στα τέλη Οκτωβρίου, όταν σε επίσκεψη τότε του διοικητή του Οργανισμού και με βάσει τις διαβεβαιώσεις που του είχαν δώσει οι εκπρόσωποι της εργολάβου εταιρίας αλλά και των υπηρεσιών κοινωνικής ωφελείας, είχε κάνει λόγο για παράδοση των πρώτων σπιτιών το αργότερο πριν τα Χριστούγεννα.
Πληροφορίες αναφέρουν ότι υπήρξε έντονος εκνευρισμός του (κερκυραϊκής καταγωγής) Διοικητή του ΟΑΕΔ, Σπύρου Πρωτοψάλτη, όταν οι εκτιμήσεις που είχε κάνει στους δημοσιογράφους κατά την επίσκεψή του στην Κέρκυρα διαψεύστηκαν λόγω των διαβεβαιώσεων που του είχαν δοθεί και επιθυμεί πλέον να επιταχυνθούν μεν οι διαδικασίες, όμως, οι ανακοινώσεις να γίνονται μόνο εφ΄ όσον υπάρχει με απόλυτη ασφάλεια ημερομηνία κατά την οποία θα μπορέσει να γίνει η παράδοση των κλειδιών.
Ας σημειωθεί ότι ο βουλευτής της Ν.Δ., Στέφανος Γκίκας, μετά τη μη παράδοση των σπιτιών στα τέλη του χρόνου, επισκέφθηκε τον κ. Πρωτοψάλτη στο γραφείο του προ δύο εβδομάδων ζητώντας χρονοδιαγράμματα αλλά και λίστα εκκρεμοτήτων.
Κραυγή αγωνίας των δικαιούχων
Στα μέσα του Ιανουαρίου, οι δικαιούχοι των κατοικιών είχαν αποστείλει επιστολή – κραυγή αγωνίας στον Πρωθυπουργό Κ. Μητσοτάκη στην οποία υπογράμμιζαν μεταξύ άλλων ότι περιμένουν δέκα ολόκληρα χρόνια το έργο να τελειώσει και οι υποσχέσεις συνεχώς διαψεύδονται: «Το 2018, η προηγούμενη διοικήτρια του ΟΑΕΔ μας είχε καλέσει όλους και μας είχε πει ότι τον Αύγουστο του 2019 θα μας παραδίδονταν οι κατοικίες μας αλλά τίποτα. Το 2020 , ο νυν διοικητής είχε υποσχεθεί δημοσίως ότι τα πρώτα σπίτια σε 60 δικαιούχους θα παραδίδονταν τον Δεκέμβριο του 2020 με πρόβλεψη μέχρι τα μέσα του 2021 να παραδοθούν όλες οι κατοικίες στο σύνολο», ανέφεραν στην επιστολή τους, καλώντας τους αρμόδιους να τελειώσει η αναμονή των 11 χρόνων τους.
